青海新聞網·大美青?蛻舳擞崳ㄓ浾 陳郁 通訊員 蒙珝 報道)4月7日,位于青海省海南藏族自治州興海縣河卡鎮的香加750千伏變電站擴建工程取得重要進展。作為青海省“十四五”電網建設的重點項目,自2024年6月破土動工,該工程已成功完成330千伏羊曲Ⅰ、Ⅱ回線路及#3主變的擴建任務,并于今年1月8日順利投運。

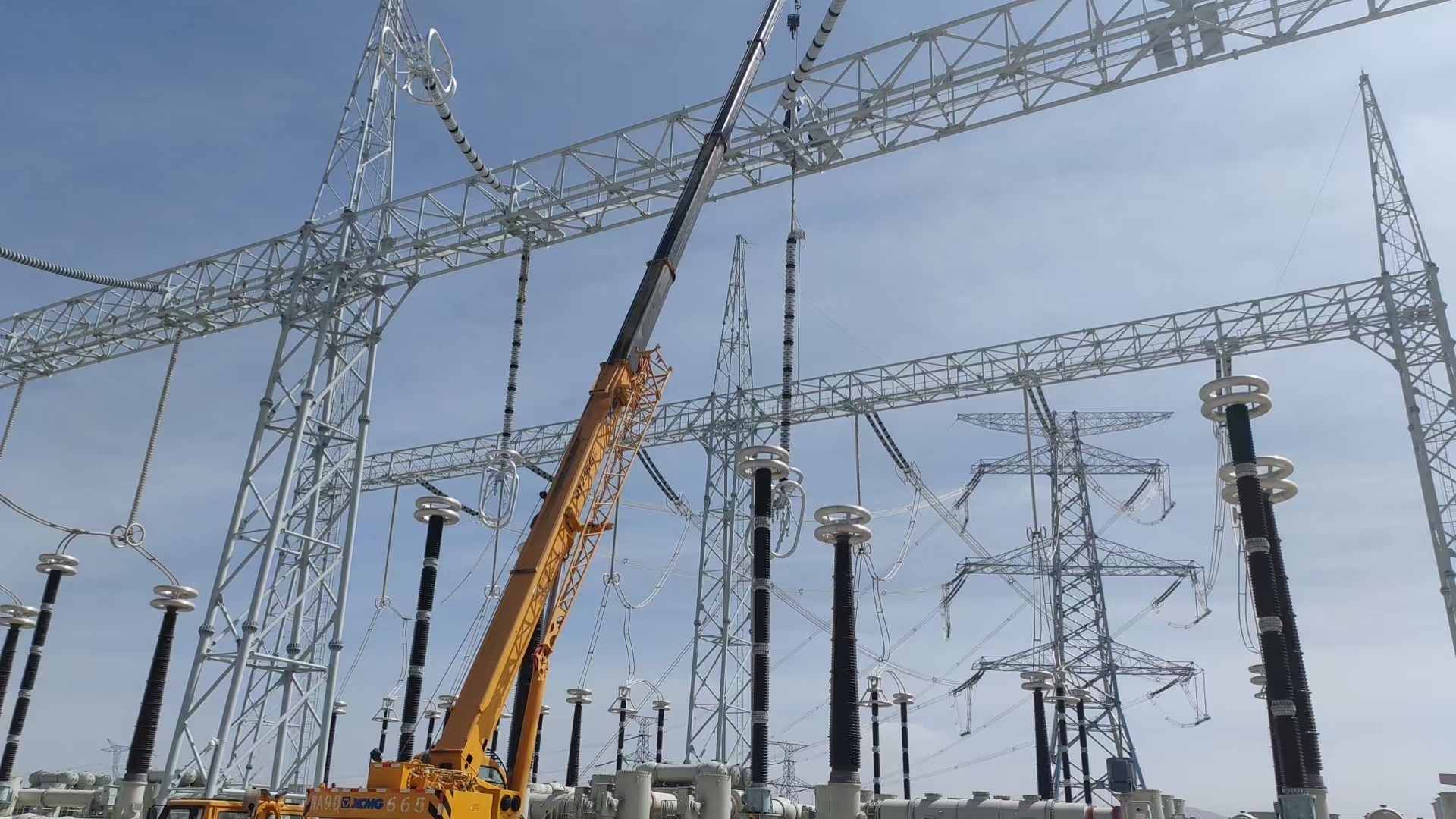

香加750千伏變電站擴建工程施工現場進行戶外330千伏避雷器安裝作業。攝影:巴得佺
據了解,香加750千伏變電站,作為海南藏族自治州唯一的750千伏樞紐變電站,戰略地位突出。工程全部建成后,海南地區新能源外送能力將得到顯著提升,同時為玉樹、果洛兩個藏族自治州筑牢電力保障根基,為青海新能源消納提供了重要支撐。香加750千伏變電站擴建工程包含羊曲水電站330千伏送出工程、#3主變擴建工程、#1主變擴建工程、330千伏間隔擴建工程4項工程。
“當前,工程已步入關鍵沖刺階段。#1主變擴建工作中,主變及其各側設備安裝及電纜敷設等核心工序已經完成。”項目總工安永海介紹道,“眼下,施工團隊正開展330千伏、750千伏側的引流線制作安裝作業,預計4月中旬#1主變擴建將全面完成并投入運行。與此同時,330千伏間隔擴建工作也在有條不紊地同步推進,計劃于5月底實現全面竣工。”

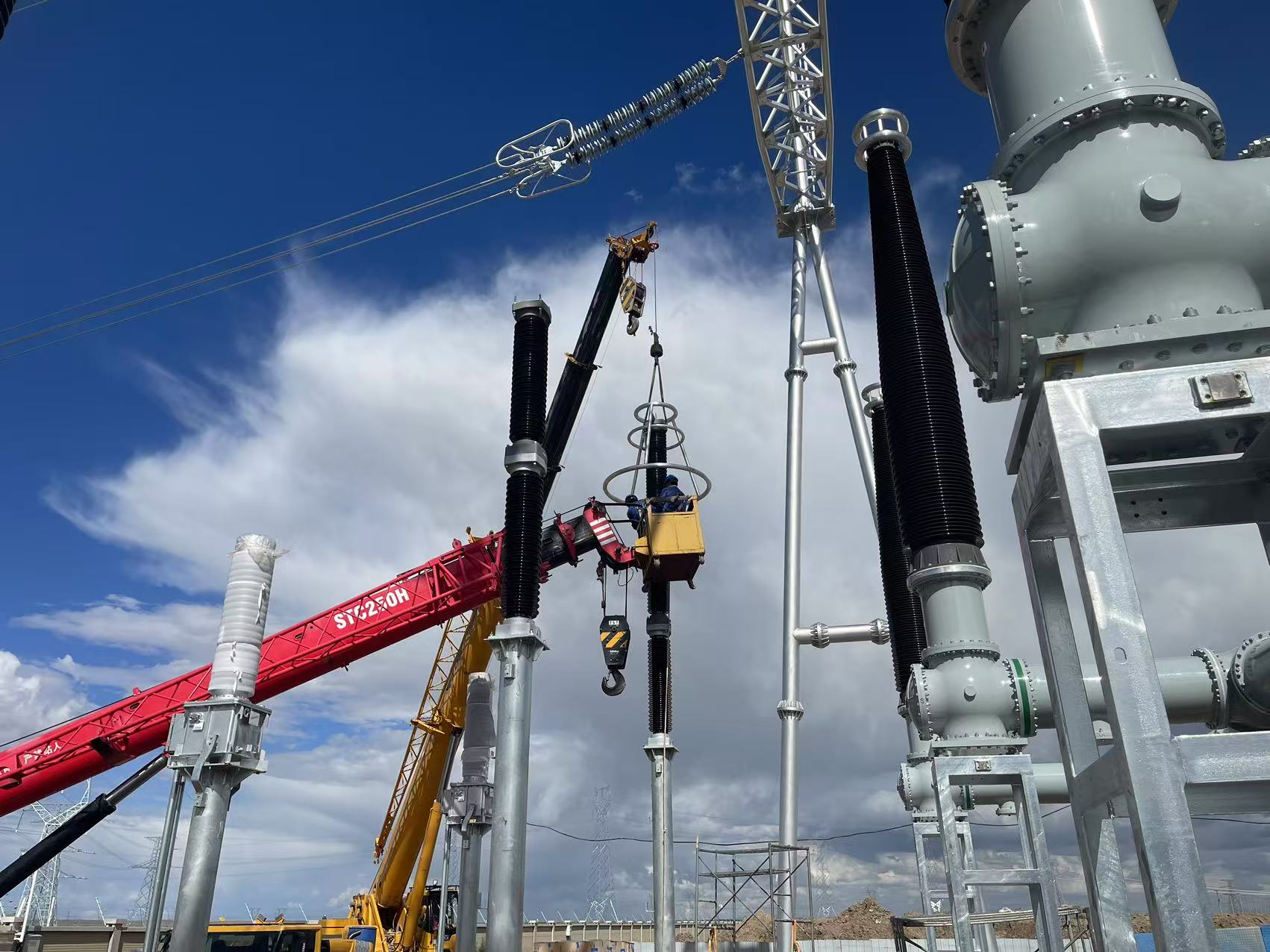

香加750千伏變電站擴建工程施工現場進行戶外750千伏懸垂安裝作業。攝影:巴得佺
值得一提的是,該工程創新采用電網回購模式,是青海省首個采用該模式的750千伏電壓等級變電站。工程通過750千伏線路與塔拉變電站相連,同時以330千伏線路接入周邊新能源匯集站和主電網,將形成更加堅強的網架結構。
面對海拔3500米以上的惡劣施工環境,施工單位工作人員克服高寒缺氧、有效工期短等多重困難。在施工過程中,團隊科學統籌施工安排,嚴守質量與安全底線,確保工程優質高效推進。項目負責人王玉琦表示:“后續,我們將持續秉持高標準、嚴要求的工作態度,全力以赴推進各項工作,為青海清潔能源的蓬勃發展,提供堅強有力的電網支撐。”
